【创新港简报】第十八期

发布时间:2020-07-10 浏览量:



图为:热流科学与工程研究所党建公共共享区一角7.09

新闻快讯

1.实验室与资产管理处对研究院现有已建成的实验室进行现场评估,根据实验室建设情况、研究内容、安全等评定实验室登记并备案。7.06

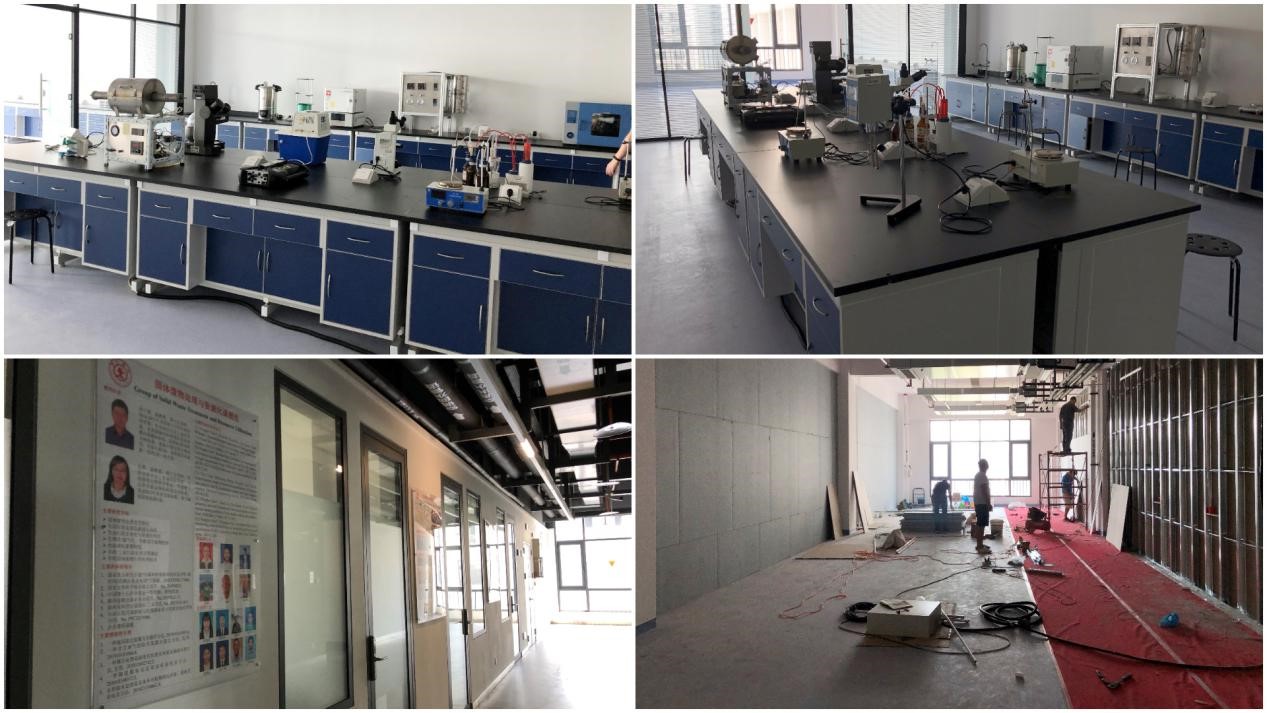

2.热流科学与工程研究所何雅玲院士团队实验室基本台架、办公区改造已基本建成,目前正在分批次搬迁设备,预计本月底完成。7.08

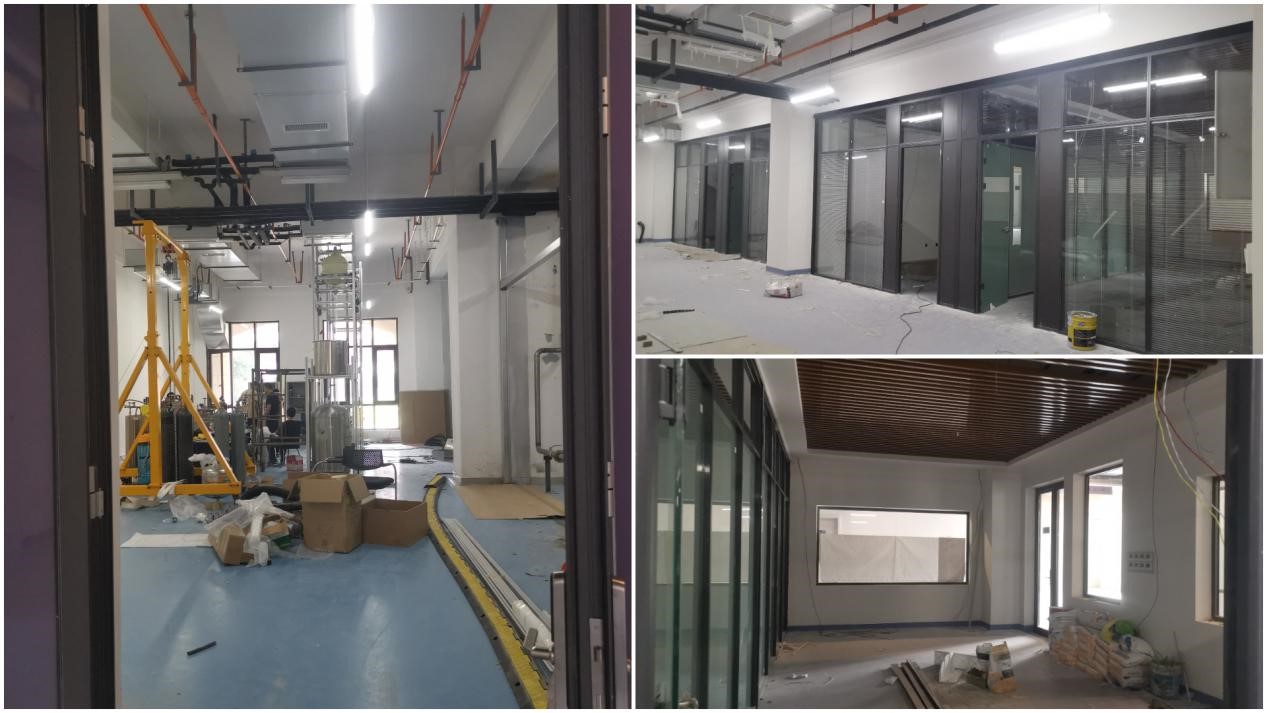

3.制冷与低温技术研究所1楼实验室实验设备已经进场正在进行安装调试中,3层会议室、办公室硬装工作已接近尾声,预计本月底将完成相关改造。7.08

4.能源环境工程研究所1楼实验室设备已经搭建完毕,目前正在进行水电改造等基础设施建设。7.07

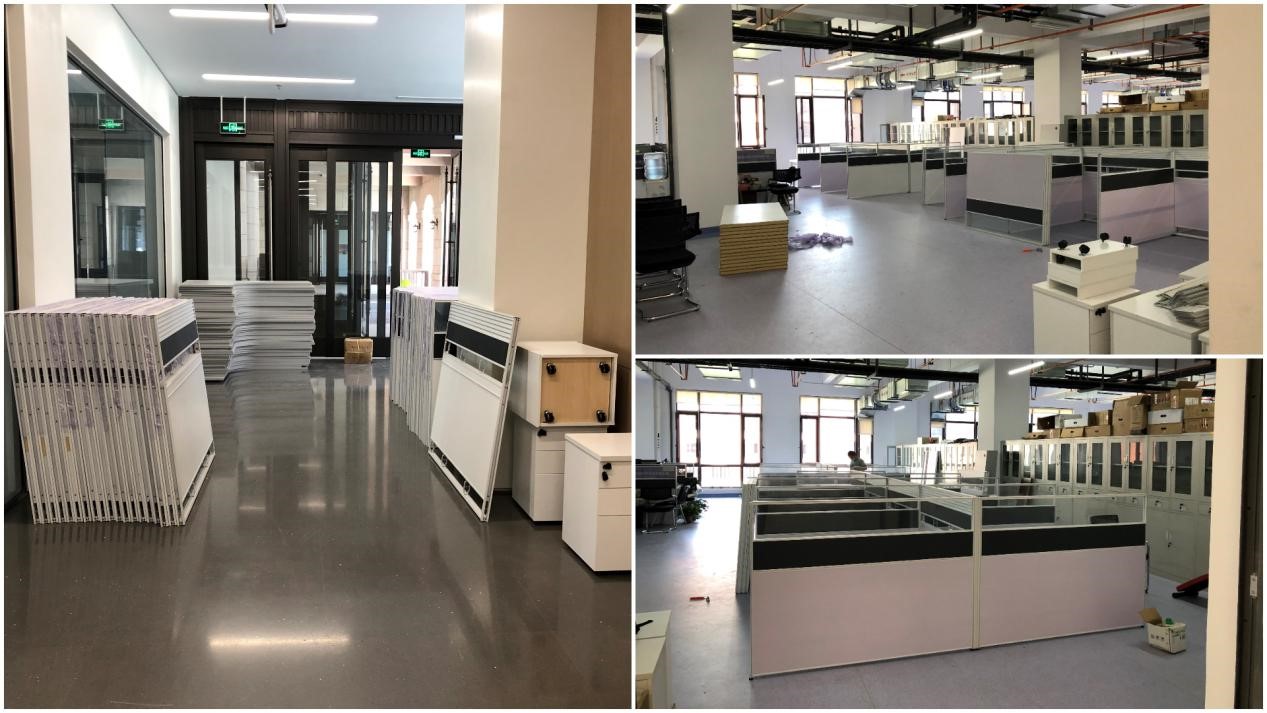

5.能源环境工程研究所4楼实验室已组建完毕,正式服务科研,同层相邻实验室隔墙正在进行中,预计本月底将完成实验室搭建。7.07

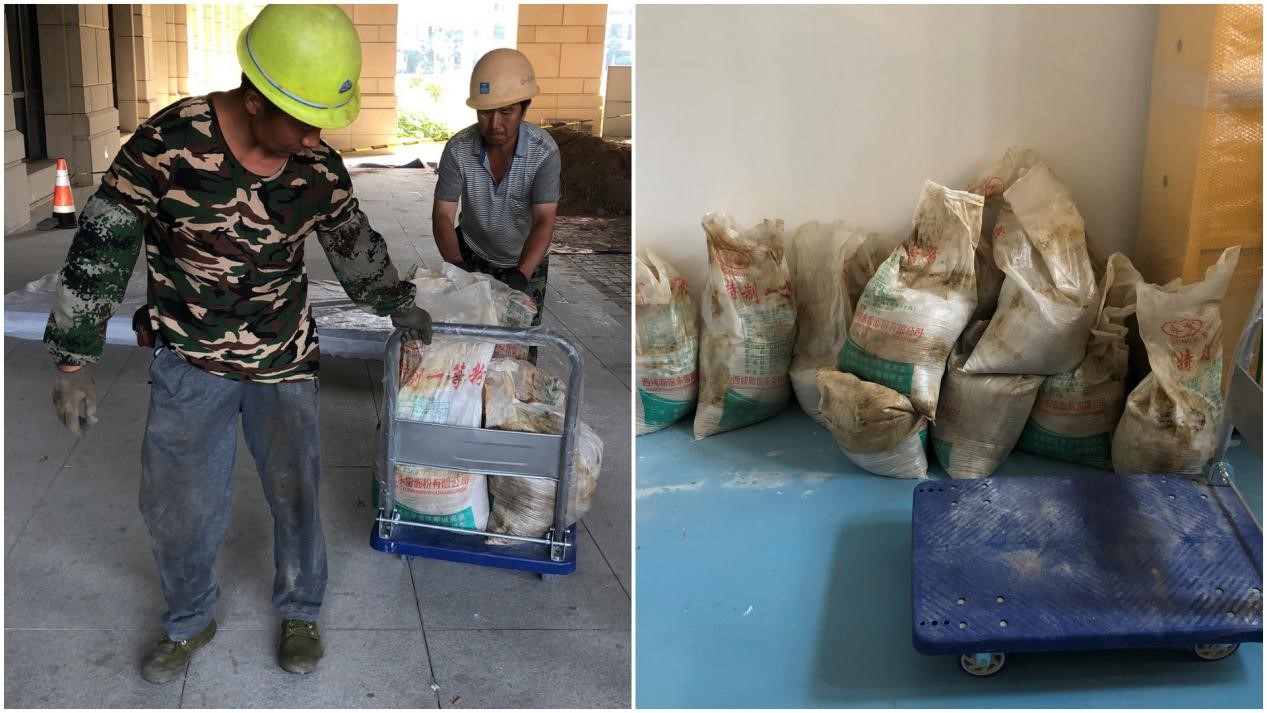

6.实验室与资产管理处为研究院配送消防沙600斤,用于实验室灭火。7.09

6.先进核能与核技术研究所核电站智能运行技术研发平台和核反应堆热工水力实验室新装学生工位80余套,全力保障学生搬迁,服务科研。7.09

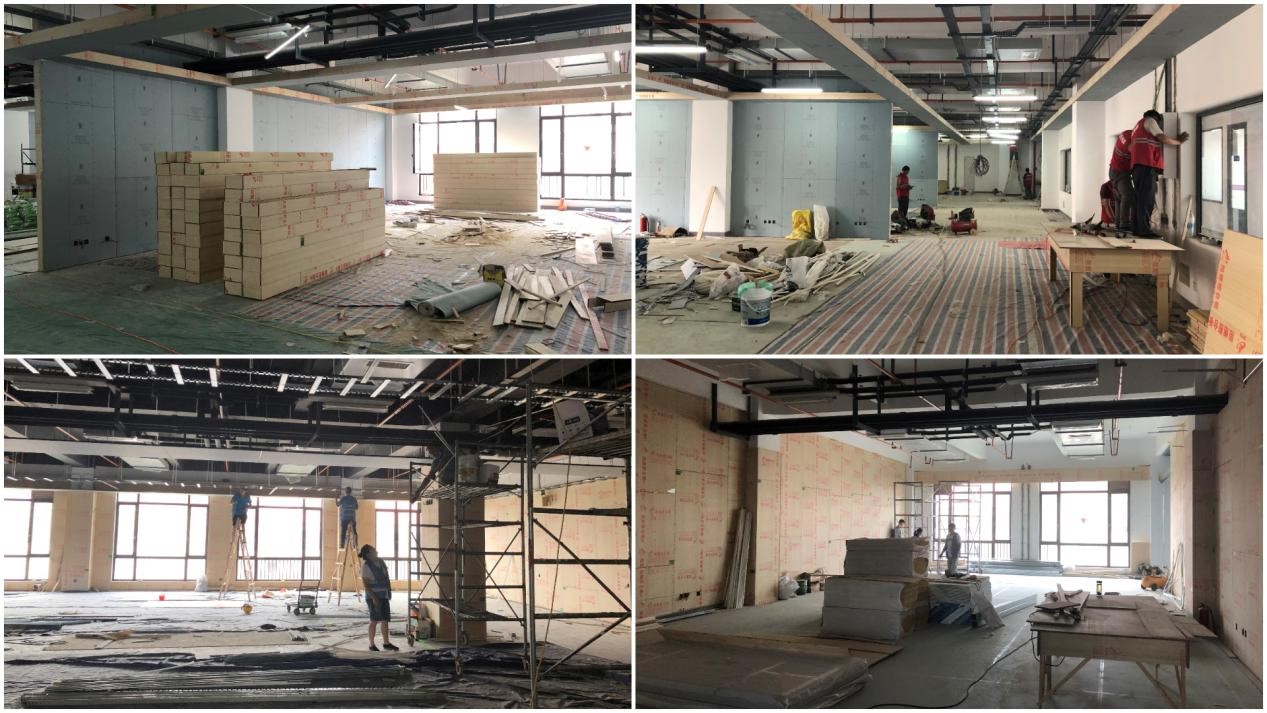

7.研究院5层行政办公室、6层会议室等公共区域的工程正在进行中,目前已经完成部分隔墙,计划7月底之前完成以上工程建设。7.10

8.热流科学与工程研究所4层科研平台公共展示区主体部分已建成,目前进行资料填充及收尾工作,预计本月底完成。7.08

9.热流科学与工程研究所2层党建平台公共展示区主体部分已建成,目前进行资料填充及收尾工作,预计本月底完成。7.08

进展素描

1.发动机及先进动力研究所一层和四层水电改造本周进场施工,预计7月底前完成。7.06

2.能源环境工程研究所大气污染控制研究团队实验室建设本周以水电改造为主,预计7月底前完成。7.08

3.制冷与低温技术研究所1040实验室本周继续进行设备的安装和调试。7.10

4.能源系统与控制工程研究所水电改造、基础隔墙正在进行中,目前已经完成全部工程量的70%,预计本月底完成。7.10

信息公告

1.1号巨构学生工位区、实验室因隔墙造成的物理空间分割后需要更改空调面板开关为遥控器开关的单位请将房间号汇总上报,请与学院创新港办公室侯老师(88968721)。7.10

2.1号和19号巨构办公区、实验区手机、网络信号弱的,以系所为单位进行集中上报,由后勤保障部统一协调处理。7.07
